装修老工程师聊石膏板:12个高频问题全解答

石膏板材料选择常见问题

问:普通家装吊顶选多厚的石膏板最合适?答:9.5mm足够日常家用,12mm多数情况是溢价✅ 同品牌同档次,9.5mm比12mm每张便宜15-30块,100平吊顶算下来能省大几百。只要龙骨间距控制在40cm以内,9.5mm的强度完全够用。 常见误区:不是越厚越结实,厚石膏板自重更大,反而会增加龙骨负担,时间长了容易下坠变形。问:石膏板选一线品牌还是本地小厂就行?答:普通家装选一线品牌性价比款就行,三无小厂千万别碰❗ 一线品牌比如龙牌、可耐福、泰山,普通款每张也就二三十块,整体算下来一套房也就多花两三百,买个省心。小厂石膏板要么纸面脱胶,要么石膏杂质多,用两三年就酥了,环保也没保障。 说实话,那些宣传进口高端款的,大部分都是智商税,普通人完全没必要。问:厨房卫生间能用普通石膏板吗?答:干区放心用,湿区一定要用耐水石膏板✅ 厨房干区、卫生间干区本来就没明水,石膏板吊顶的颜值比铝扣板高太多,做无主灯效果特别顺。湿区比如淋浴区上方,哪怕用了耐水石膏板,也要再刷一层耐水乳胶漆,留好检修口。 注意:耐水石膏板只是耐潮气,不是泡在水里都没事,别被销售瞎忽悠。
家装施工现场不同种类石膏板对比实拍
家装施工现场不同种类石膏板对比实拍
问:防水石膏板真的能代替铝扣板吗?答:看你家卫生间通风条件,别盲目跟风✅ 如果你家是明卫,面积够大,洗完澡能及时排走潮气,想要极简无主灯效果,完全可以用防水石膏板。要是你家是暗卫,通风差,平时不爱开排气扇,老老实实选铝扣板,用个十几年都不用担心发霉,省得返工麻烦。 价格上,石膏板吊顶加耐水漆,比普通铝扣板每平贵80-120块,自己根据预算选。问:石膏板吊顶开裂都是石膏板质量差吗?答:80%的开裂都和石膏板没关系,全是施工的锅❗ 最常见的三个坑:第一,接缝没留伸缩缝,热胀冷缩直接拉裂;第二,嵌缝石膏没填实,没贴防裂牛皮纸/网格带;第三,龙骨没固定牢,吊顶晃来晃去扯坏接缝。 买再好的石膏板,施工偷工减料照样裂。问:做电视背景墙,用石膏板还是实木板?答:做暗藏造型选石膏板,省钱还不变形✅ 做悬浮造型、隐形门基层,一张石膏板才几十块,整体下来成本不到两百,要是用实木板,大几百上千都打不住。而且石膏板不受潮变形,刷漆贴壁布都方便。 只有需要外露木质纹理的造型,才需要用实木板,对吧?

石膏板施工与验收常见问题

问:旧房翻新墙面不平,石膏板找平和厚腻子找平哪个好?答:平整度差超过2cm,直接用石膏板找平,比腻子靠谱太多✅ 腻子一次刮太厚,超过2cm百分百会开裂脱落,后期维修麻烦死。石膏板找平速度快,工期短,平整度还高,还能顺便在空腔里走电线、加隔音棉,一举多得。 算下来价格和厚腻子找平差不多,省了后期返工的钱。问:石膏板环保吗?怎么选才没甲醛?答:达标E1级的完全不用担心,石膏本身几乎不含甲醛✅ 石膏板的甲醛主要来自纸面的粘胶,只要选正规品牌的E1级(≤0.124mg/m³)就够家用,不用追什么高端等级多花钱。 注意:千万别买三无小厂的货,劣质胶的甲醛超标确实严重。问:隔墙做隔音,选单层还是双层石膏板?答:要隔音一定要做双层,单层就是省成本,不顶用❗ 正确的隔音隔墙做法:轻钢龙骨空腔填玻璃棉,两侧各封一层12mm石膏板,隔音效果比单层9.5mm好一倍还多。要是你隔的是卧室和客厅、或者卧室和电梯井,一定要做双层,别听工人劝你省那点钱,住进去吵架看电视都听得见,后悔都来不及。问:石膏板吊顶验收,自己能查吗?要查哪几点?答:记好这四点,自己十分钟就能查完✅ 1. 测平整度:用2米靠尺靠在吊顶上,缝隙不超过2mm就算合格,太高了后期刷漆完也会坑洼不平。 2. 查螺丝:所有螺丝都要沉入石膏板1mm左右,必须刷防锈漆,没做的话后期会透出来黄印子,根本没法修。 3. 晃一晃:使劲推吊顶边角,不晃不动才算合格,晃的话就是龙骨没固定牢。 4. 看接缝:接缝留了5mm左右的缝隙,填了嵌缝膏还贴了防裂带,没留缝直接批腻子的,百分百会裂。
石膏板吊顶接缝防裂处理施工实拍
石膏板吊顶接缝防裂处理施工实拍

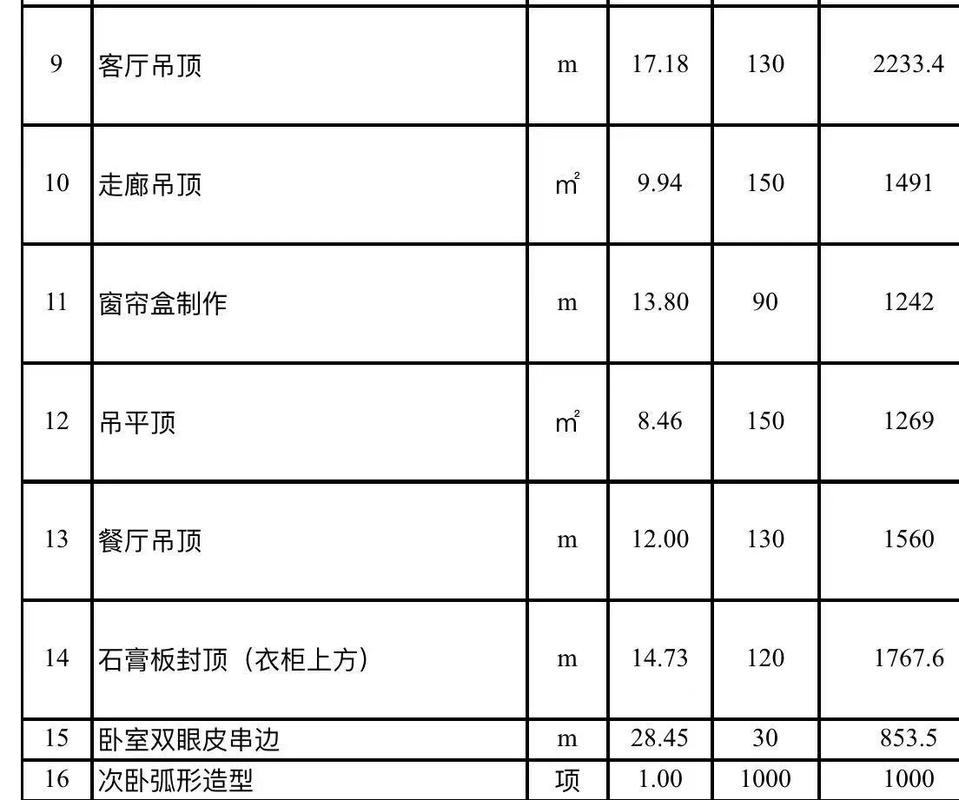

石膏板预算与工期常见问题

石膏板预算与工期常见问题
石膏板预算与工期常见问题
问:石膏板吊顶多少钱一平才算合理?答:轻钢龙骨加9.5mm石膏板,包工包料120-180元/平都是正常价格❗ 低于100元/平的别做,肯定是用了劣质龙骨和杂牌石膏板,偷工减料。高于200元/平的除非是复杂多层造型,不然就是溢价。无主灯悬浮吊顶每平加20-30块是正常的,加太多就是坑你。问:石膏板施工要占几天工期?答:100平的全屋吊顶,下料安装加接缝处理,两天就能做完✅ 要是还要做隔墙,再加一天时间,完全不耽误整体装修工期。 不过话说回来,别催工人赶工,一定要等嵌缝石膏完全干透了再刮腻子,不然潮气闷在里面,很容易开裂。

特别提醒

💡 1. 很多装修公司会按展开面积算石膏板费用,把拐弯、分层的位置拆开算面积,你签合同的时候可以谈按投影面积算,能省至少三分之一的钱。 💡 2. 别信工人说“整张石膏板不用裁直接铺更结实”,整张铺反而更容易因为应力不均变形开裂,该裁就裁,顺着龙骨间距下料才对。
